如何做好项目 1 号位
大约 4 分钟约 1132 字...
重要
- 不管名义上,你是不是 1 号位,先按照 1 号位会做的那些事情,去做,尽量多 cover 一些
- 不是因为别人让你当 1 号位,所以你是 1 号位,让别人从你所作所为感受到,你就是名副其实的 1 号位
- 在对应的节点,做对应的事情,关注投入产出,快准稳
需求阶段
需求评审
- 定需求评审的 ddl,让 pd 发会邀
- 评审时,先关注业务价值,业务目的,再看需求细节,关注投入产出比,不要 pd 说什么都做,能砍需求,也能加戏
- 知道主干逻辑,,如异常分支等,并逐条列出来确认,让 pd 补上
设计稿
- 定视觉评审的 ddl,让设计师发会邀
- 了解主视觉评估工作量,,并逐条列出来确认
- 如有动画 (lottie,mars),约定静态图/粗稿动图的占坑时间(<50%的开发时间),和最终产物的交付时间(提测前)
例如,开发耗时6天,则第3天前,提供静态图/占坑动画,第5天提供最终动画
- 好的设计稿案例: (状态齐全)
写系分
- 整体 + 细节技术方案
- rpc 接口和 tr 接口的出入参格式
- 可配置的 json 的格式
加班预警: 不要相信交互稿可以做系分,不要相信分批交付,除非你愿意加班,来填平这些 gap,来回返工改系分改方案
给排期
- 前后端测试 PM 一起,拉会,最好是给出结论再拉业务方同步,不然他们会边对排期,边压缩时间

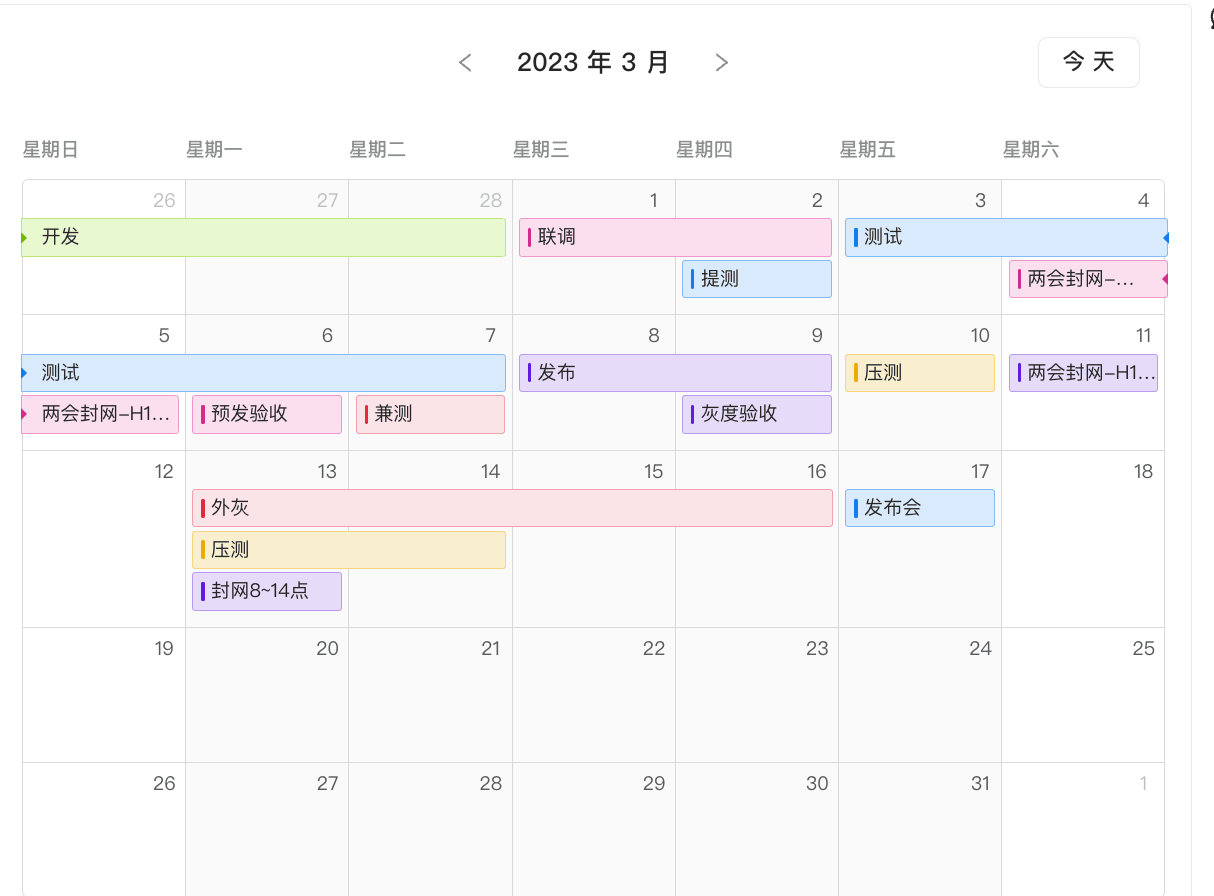

- 排期尽量要预留 x1.5 的buff,不要以为「这个改动很简单」,重要节点,在日历中列出来
- 开发
- 联调
- 测分评审
- 🚩预发提测
- 兼容性测试
- 预发一轮业务验收(视觉验收、埋点验收) ,测试同学牵头
- 代码 review 一轮、代码 review 二轮、发布计划 review、配置 review (技术视角)
- 预发二轮业务验收 (如果是大项目的话),测试同学牵头
- 压测
- 🚩灰度发布
- 🚩全量
开发阶段
- 代码每日(至少)一 commit
- 约定与后端的联调时间,提前 2 天,1 天提醒
例如: 9 天开发时间,6 天开发,3 天联调,周二周三分别提醒周四要联调,进度是否 ok
小技巧: 如果条件允许,不要再倒数第 3 天 (第 7,8,9 天) 才联调,关注后端的工作量耗时,可以提前到第 6,7,8 天联调,比如先前后端联调框子,再各自安好,去调试细节,
- 提测准备
- 自测截图留痕,提测文档 (需要的链接、二维码准备好)
- 勾自测 case
- 里程碑的事情,记得大群里同步
测试阶段
- 提测演示,投屏,展示功能、接口、重点关注,如何 mock 等
- 预发测试
- 兼容性测试
- 预发一轮验收
- 项目文案手册: 如果涉及到多卡片,各个状态的文案
发布阶段
- 代码 review
- 配置 reivew,(可以在 riddle 整一个配置检查小脚本,检查关键配置,图文是否合理)
- 监控 review
- 发布计划 review
- 降级演练: 主动降级,被动降级,动画降级
- 项目组成员: 交叉 review
- 发布前的功能验收
- 埋点验收
- 灰度验收
- 主动同步进度
- 把要做的事情,有条理的整理列出来
- 信息互通,要让群成员知道,这件事情的「摘要进度」,知道有人在操作跟进中,不要等人问起才说
- 举例
上线阶段
- 看监控 (盯盘,不要出问题)
- 看数据、如何优化业务效果、如何优化下一次开发体验
- 项目总结: (好的 与 不好的)
